北京建筑分公司就这样稳了
——记一公局科研综合楼项目
北京市“结构长城杯”金杯、北京市“绿色施工安全文明工地”,经营利润可圈可点......
这位诸多光环的收获者便是一公局科研综合楼项目,也正是依托它的建设完成,北京建筑分公司从此站稳了脚跟。

中交世通国际大厦:2013年,建局50周年,局科研综合办公楼落成
一公局科研综合楼项目是建筑分公司的初创平台,是对刚刚起步的北京建筑分公司的一次历练和考验。
为了大力扶持刚成立的建筑分公司,一公局将有着12万平米建设任务的一公局科研综合楼项目交予其承建,并及时选派抽调有丰富施工经验的人员组成了项目经理部。项目部成立后,便树立了争创“北京市结构长城杯金杯”、“北京市绿色施工文明安全工地”的宏伟目标,坚持高标准,严要求,科学组织施工,誓要为一公局建局50周年献礼,打造长安街延长线的新地标。
最难的难不是难,而是迎难而上
一公局科研综合楼项目是一公局成立50年来自行投资建设的最大单体工民建工程。总建筑面积为119800平方米,其中科研楼综合建筑面积113779.52平方米,附属楼建筑面积6020.48平方米。科研综合楼地下2层,地上15层,附属楼地下2层,地上6层。退还绿化用地面积2627.845平方米,绿化率达35.16%;退还道路用地面积6558.198平方米。小客车停车位640辆。

局科研综合楼奠基仪式
从2012年4月1日,中交一公局下文正式成立局北京建筑分公司,到科研综合楼奠基只有12天;4月20日成立以闫广东为组长的建筑分公司筹备组;5月9日,科研楼正式破土动工,为迎接明年建局50周年,局科研综合楼项目施工工期由定额830天被压缩至540天,在2013年的10月31日前必须保证达到局机关入驻和正常使用。
当时,刚刚成立的建筑分公司面临的是公司组建、招聘人才、建章立制、施工队伍和材料招标等一系列繁重工作,公司和项目部领导面临着严峻地考验。经过缜密研讨,决定在不扰民的情况下,坚持昼夜施工,千方百计克服困难、抢抓工期,在保证工程质量的前提下,使施工进度一快再快。
突遇暴雨侵袭,61年不遇,却创下了施工“奇迹”
天有不测风云,虽然施工组织进展顺利,但是突如其来的罕见暴雨,为本就大大压缩工期的项目又添了一堵墙。
2012年7月21日,北京遭遇了一场61年未见的暴雨,降水量达到217毫米,后来得知这场突如其来的灾害还罕见地造成71人死亡。进入雨季,科研楼项目部在抢施工进度的同时,密切注意雨晴的变化。面对230米×75米×11米已经成型的巨大基坑,如果暴雨来临不能及时排除积水,坑壁就可能垮塌,施工就要被迫停工,工期延误,还会造成重大经济损失。21日那天,从午后开始,雨越下越大,天越来越暗,天上下的、院里别处流过来的水,都往基坑里汇集。项目负责人李德顺带着各部门的负责人,一步也没离开工地,指挥大家奋力排水抢险。他们开动事先安放好的40台100毫米口径水泵,连续不断地抽水,晚饭顾不上吃,疲劳早就丢到脑后。李经理围着基坑来回查看指挥,手机被雨水淋坏。经过一夜奋战,第二天雨停时,基坑里的水也基本被抽完。李经理估算了一下,一天一夜排出的积水总量大约有1.5万立方米。看到坑内打桩设施完好无损,坑壁也没有一处塌落,不影响继续进行施工,大家都长舒了一口气。不久,陆续传来其他一些建筑施工现场基坑被雨水冲塌的消息。外面来办事的人看到科研楼工地大雨过后基坑竟然没被水淹,连连称赞是个“奇迹”。
高标准严要求,重保质量争创优质
因为工期太紧,科研楼施工不可能完全依照常规,按部就班地安排进度。2012年入冬以后正赶上楼体6-8层框架混凝土浇注。为确保混凝土施工质量,必须解决气温过低、混凝土防冻的问题。项目经理部技术人员在局专家组的指导下,决定给大楼戴上一条保暖的“围脖”。他们用军用帆布把大楼施工层整体严严实实包裹起来,做到密不透风。“围脖”里面,增加了照明,用电加热送暖风升温,在室外零下10几度的寒风中,“围脖”内的温度却有零上5度,内外温差达到15摄氏度。混凝土的施工质量得到可靠保证,工人的施工环境也为之改善,工人不戴棉手套也不会冻手。市建委“结构长城杯”专家组和朝阳区建管处派人来项目检查时,看到科研楼的这条大“围脖”,惊讶地说是“这是全北京第一份”。此举保证了施工质量又取得了良好社会效益。

2013年4月3日科研楼举行“大干一个月,确保主楼结构顺利封顶”劳动竞赛动员誓师大会
因房建外墙混凝土还要最后贴瓷砖或粉刷,光洁度要求低于桥梁外观混凝土标准。但科研楼项目却把高等级路桥的质量标准运用到项目管理和施工过程中,使得科研楼混凝土外面竟达到了桥梁梁柱的光洁平滑的程度,技术标准远远高出一般房建。
开工当年的11月25日,科研楼综合楼顺利通过北京市“结构长城杯”第一次验收;2013年4月20日,又通过“结构长城杯”第二次验收,2014年8月,科研楼综合楼最终荣获北京市结构长城杯金质奖。
如期完工,打造京通路上新地标

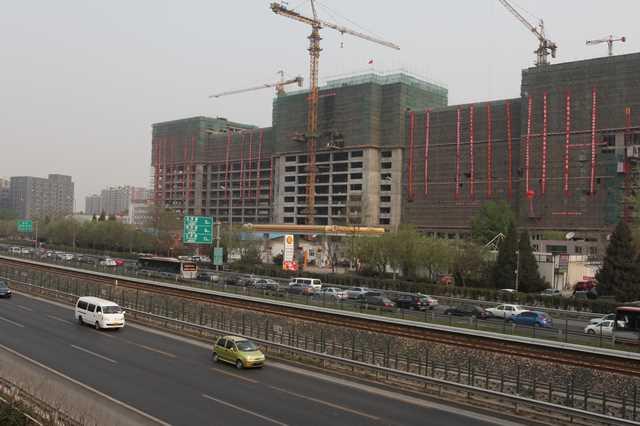

2013年4月28日,项目部如期实现主体工程封顶。沿着首都长安街一直向东,走京通快速路,这座高大的长方形建筑物拔地而起,其宏大高耸的身躯与周围的建筑相比,显得分外醒目。科研综合楼在北京2012年开工的单体建筑中位居第二,它不仅是中交一公局成立50年来规模最大、设施最先进完备、而且自行施工的房建项目,同时,也是中交集团在北京最大的物业单位。科研综合楼的竣工,不仅是一座地理意义上的新地标落成;同时,也是中交公路一局实现转型升级、翻开历史新篇章的起点和标志。

局科研楼封顶仪式
在封顶目标实现之际,项目部在现场举行了一个简朴而隆重的仪式,一公局的主要领导出席,在视察了工地和听取汇报后,对建筑分公司的工作和项目的进展表示满意,意味深长地说了一句:“建筑公司现在终于稳定了。”(李晓丹)
